Ремонты на станциях
Ремонтная программа 2025 года, направленная на подготовку основного и вспомогательного оборудования к отопительному сезону, была максимально расширенной. Значительный объём работ был выполнен во время останова первой дымовой трубы и блоков 100 МВт, в технологической связке с которой они работают.
Турбоагрегаты №2 и №4 прошли капитальный ремонт. На котлах блока №2 был проведён комплекс сверхтиповых работ: заменены воздухоподогреватели и все внутренние газоходы — от дымососов до самой дымовой трубы. Теперь энергоблок сможет стабильно нести установленные 110 МВт вместо прежних 80.
Весь комплекс мероприятий выполнен в очень сжатые сроки, и такой объём сверхтиповых работ на Приморской ГРЭС не проводился более 30 лет.

Во время полного останова теплосети с 15 по 22 сентября был выполнен комплексный ремонт на теплосетевом оборудовании станции в рамках подготовки оборудования станции к предстоящему отопительному сезону, которые без останова тепловой сети провести невозможно.

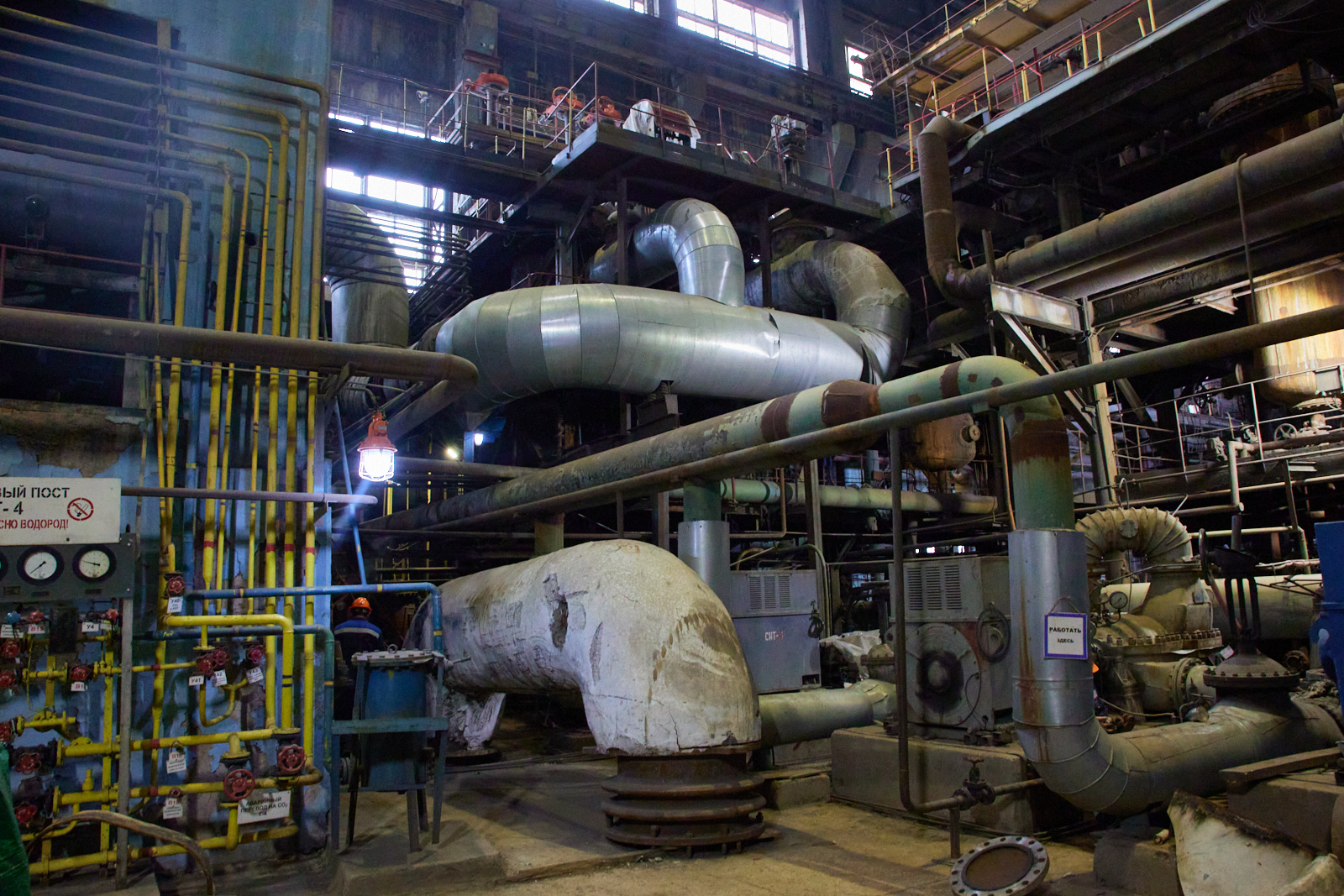

За это время специалистами станции в КТЦ-100 отремонтированы 3 основных подогревателя сетевой воды, 20 единиц арматуры разного диаметра и полностью заменены ещё 10. Эти меры позволяют переключать оборудование станции так, чтобы при необходимости проведения ремонтных работ в течение отопительного сезона, не оказывать влияния на подачу тепла потребителям.

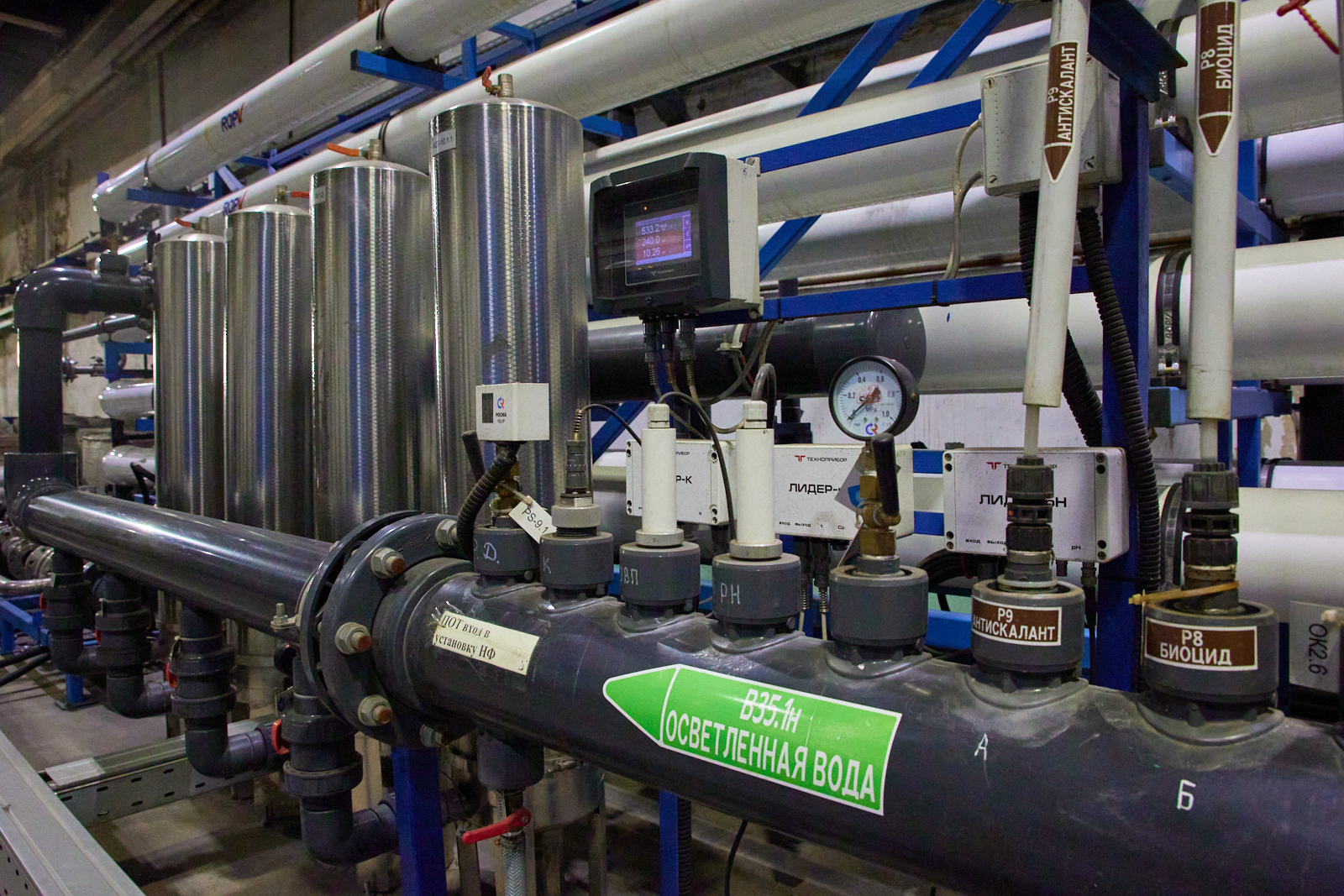

В химическом цехе упор был сделан на насосное оборудование: произведён капитальный ремонт насоса №1, установлен дополнительный резервный насос №4 с повышенной производительностью. В баковом хозяйстве выполнена очистка ёмкостей дикарбонизованной воды.

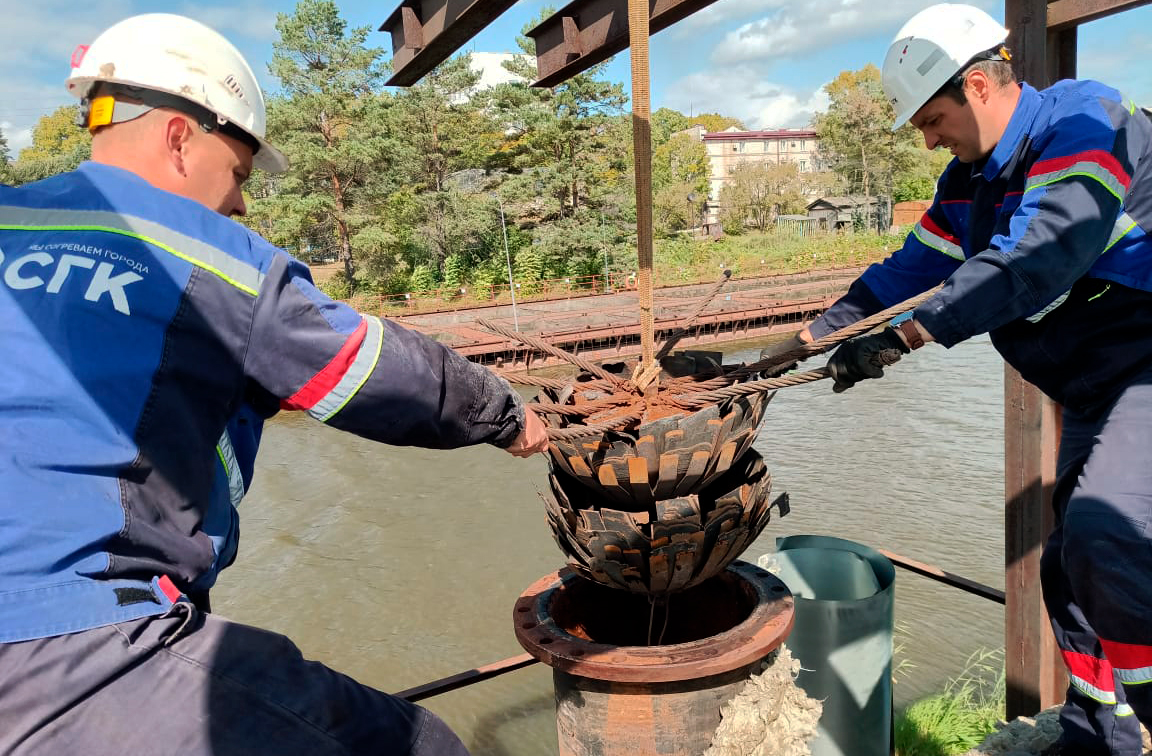

На магистральных теплосетях специалисты провели техническую диагностику и промывку, удалив загрязнения и отложения, накопившиеся в межсезонье, используя специальное оборудование.
