Ремонты на станциях

Запланировано провести в 2025 году на четырех новосибирских ТЭЦ

8

3

Охват по выполненным и начатым капитальным ремонтам

Текущие ремонты выполняются в соответствии с утвержденными месячными графиками

Вложения СГК в годовую ремонтную программу на ТЭЦ Новосибирска

Основные проекты ремонтной программы 2025 года

  • Новосибирская ТЭЦ-2: выполнен капитальный ремонт двух котлоагрегатов типа ТП-170, каждый паропроизводительностью 170т/ч.
  • Новосибирская ТЭЦ-3: выполнен капитальный ремонт двух котлоагрегатов типа БКЗ-320, каждый паропроизводительностью 320 т/ч. На котлоагрегате №8 производится замена четырех блоков водяного экономайзера второй ступени – 73 тонны и 12-ти кубов воздухоподогревателя 2 ступени – 76 тонн. Работы производятся по графику.

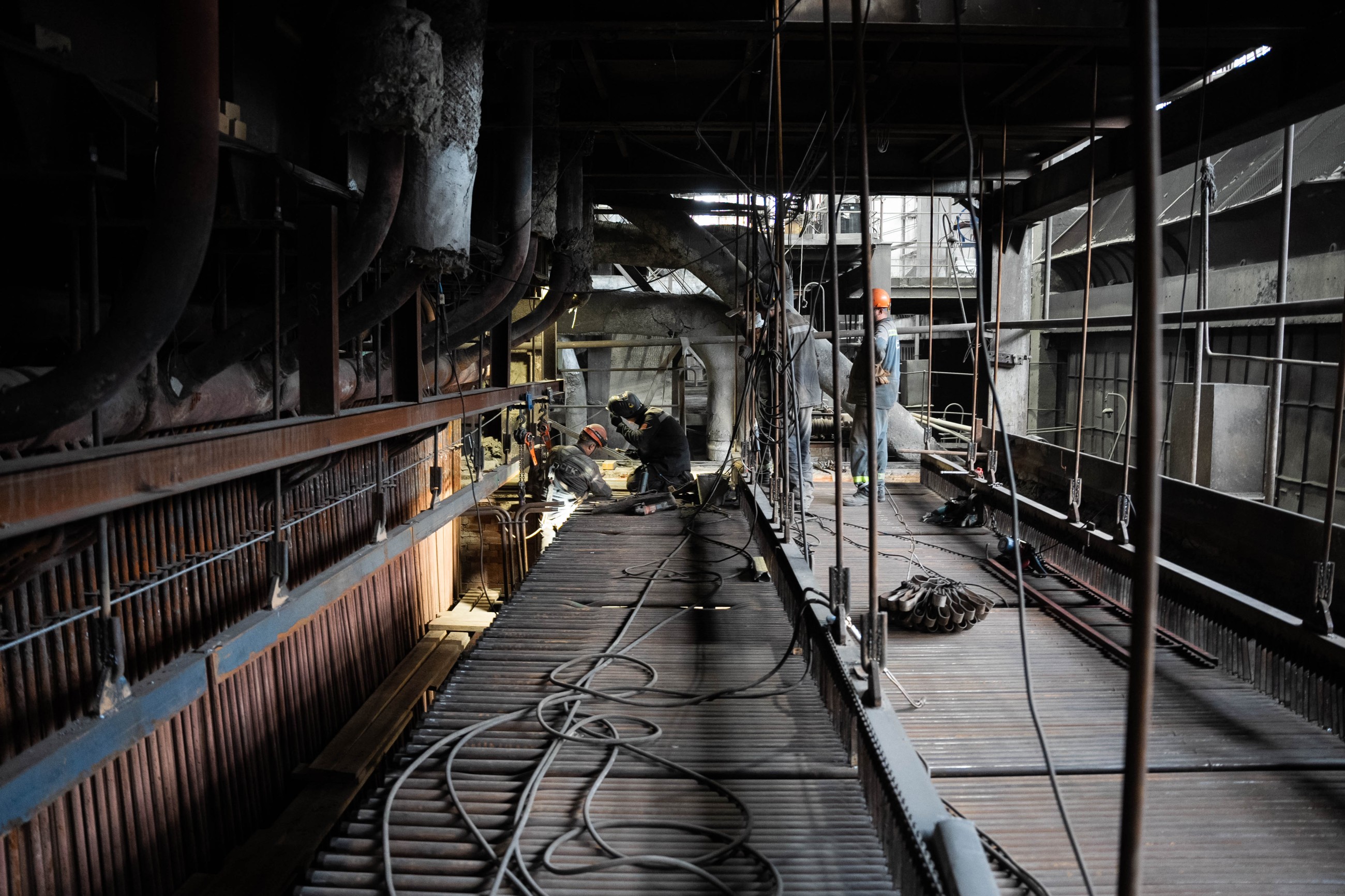

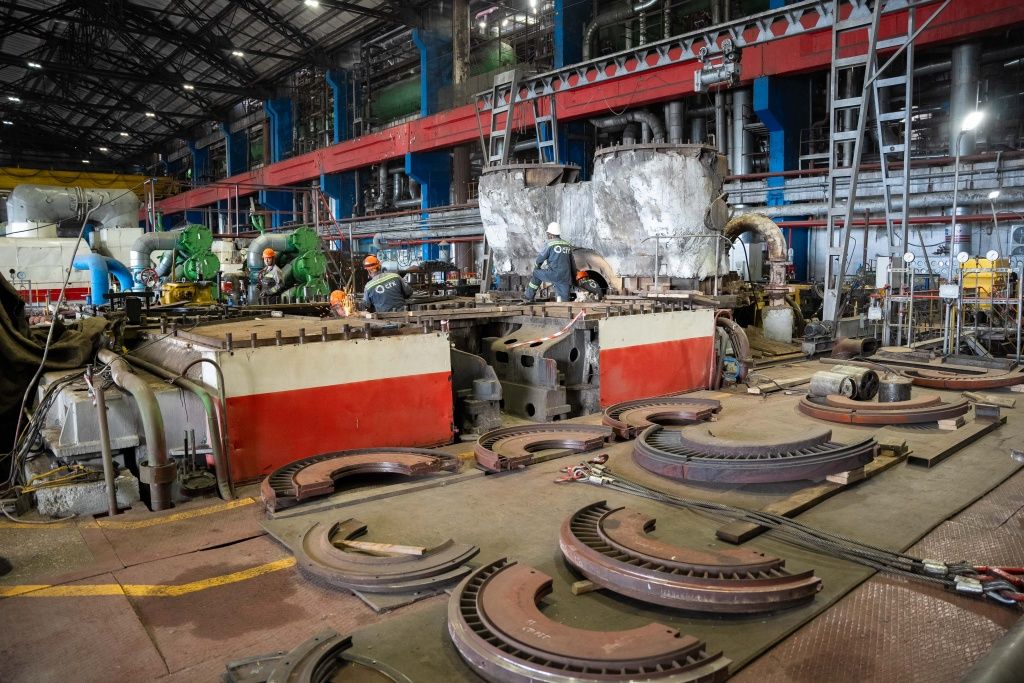

  • Новосибирская ТЭЦ-4: завершена замена труб потолочного пароперегревателя КА-10 – 29 тонн. В стадии завершения – капитальный ремонт турбоагрегата с турбогенератором №8, ремонт производится в соответствии с утверждённым годовым графиком.

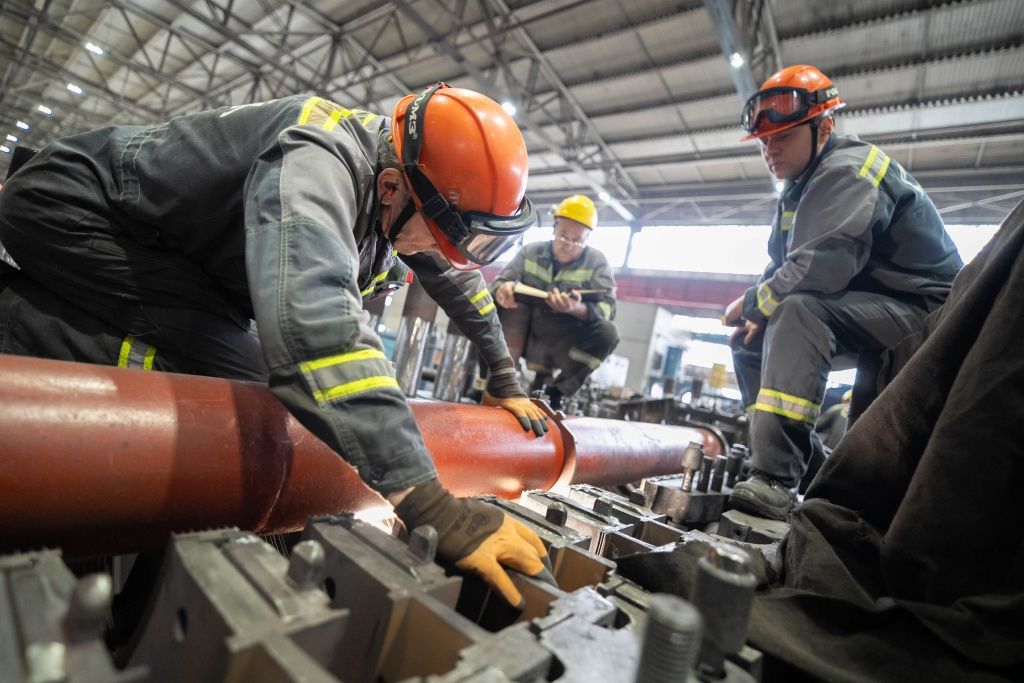

  • Новосибирская ТЭЦ-5: выполнила капитальный ремонт третьего энергоблока — котла, турбины и турбогенератора. Перед началом работы энергоблок прошел испытания во всех режимах.
